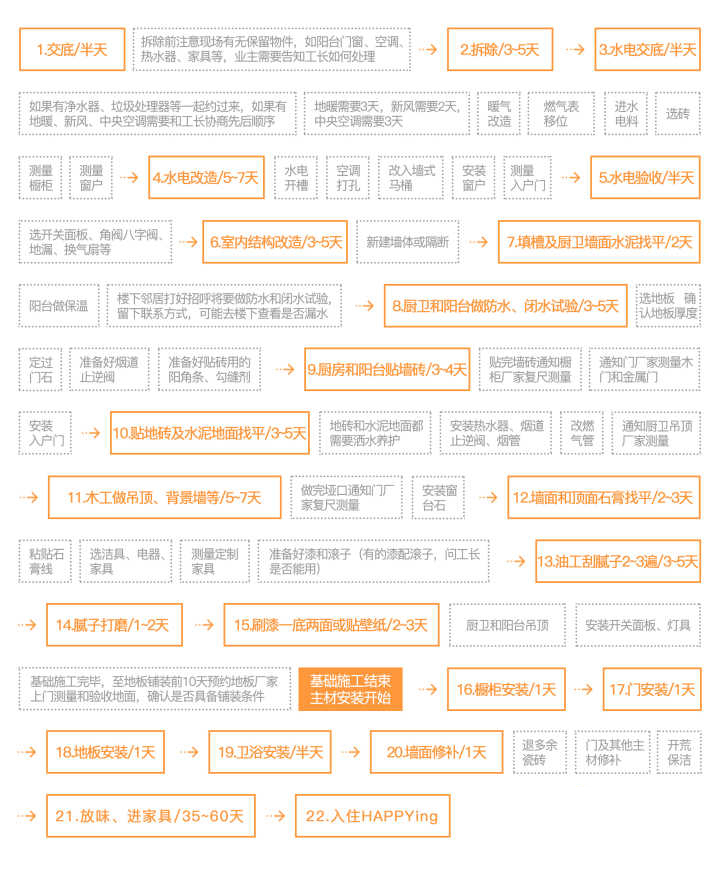

一间新房开始着手装修需要注意哪些事?

时间:2017-11-06 10:05来源:未知 作者:admin 点击:
装修一般从交底开始 1.开工交底:需要设计(如果有的话)、工长、监理和业主一起,在工地现场明确工艺、验收标准以及增减项。大概半天时间。 注意:如果要做拆除,查看现场需要
装修一般从交底开始

1.开工交底:需要设计(如果有的话)、工长、监理和业主一起,在工地现场明确工艺、验收标准以及增减项。大概半天时间。

注意:如果要做拆除,查看现场需要保留的物件,阳台门窗、空调、热水器、家具等,业主需要告知工长如何处理。

2.拆除:大概3~5天时间。

3.水电交底:比较重要,如果有净水器、垃圾处理器等一起约过来,如果有地暖、新风、中央空调需要和工长协商先后顺序。大概半天时间。

注意:地暖施工需要3天,新风施工需要2天,中央空调施工需要3天。暖气改造、燃气表移位、选砖、测量橱柜、测量窗户这些交底或交底前能做就做了。




基础施工一般从水电开始

4.水电改造:改造前要进水电料,注意水电开槽、空调打孔,如果有入墙式马桶也要安排施工。水电施工期间可以安装窗户、测量入户门。大约5~7天时间。

5.水电验收:大约半天时间。

注意:验收完根据水电工出的开关面板配置,准备买开关面板、角阀八字阀、地漏、换气扇等。

6.室内结构改造:新建墙体或隔断、吧台之类的,可以和水电同期进行。大概3~5天时间。

7.填槽及厨卫墙面水泥找平:水电验收和新建墙体都没问题,就可以填槽找平了,阳台如果要做保温也一齐做好。大约2天时间。

注意:这时期记得和楼下邻居打好招呼将要做防水和闭水试验,留下联系方式,可能去楼下查看是否漏水。

8.厨卫和阳台做防水、闭水试验:期间可以选地板,根据地面确认可选的地板厚度。定过门石、准备好烟道止逆阀和贴砖用的阳角条、勾缝剂。大约3~5天时间。

9.厨卫和阳台贴墙砖:贴完砖通知橱柜、厂家准备复量,通知门厂(木门、金属门)上门测量,贴地砖或地面水泥找平前安装好入户门。大约3~4天时间。

10.贴地砖及水泥地面找平:贴完钻要注意地面洒水养护,地砖和水泥地面都要做。期间安装热水器、烟道止逆阀、烟管,改燃气管,通知厨卫吊顶厂家上门测量。大约3~5天时间。

11.木工做吊顶、背景墙等/5~7天:木工要做吊顶、背景墙、垭口、隔断等装饰造型。做完门垭口记得通知门厂家复尺测量,在石膏找平之前或者刮腻子之前要安装窗台石。大约5~7天时间。

12.墙面和顶面石膏找平:找平完粘贴石膏线。期间可以选洁具、电器、家具,以及约定制家具商家上门测量。大约2~3天时间。

注意:最迟要赶在刮腻子之前买好漆,有的工人刷不同的漆习惯用不同的工具,记得问好。

13.油工刮腻子2~3遍:大约3~5天时间。

注意:注意雨天不能刮腻子,每一遍腻子都要在前一遍完全干透后再刮。

14.腻子打磨:大约1~2天时间。

15.刷漆一底两面或贴壁纸:期间可以进行厨卫和阳台吊顶,安装开关面板和灯具。大约2~3天时间。

注意:别听工长忽悠打磨了就不刷底漆了,刷底漆效果好。刷底漆防止底层返碱,防腐,增加涂料附着力,减少面漆使用量。

到这里基础施工OK了,剩下就等着主材安装了。特别注意提前10天约地板商家上门测量和验收地面,看是不是具备铺装条件。




后期安装主材

16.橱柜安装:大约1天时间。

17.门安装:在橱柜和大件家具之后安装,避免大板子进出碰坏门。大约1天时间。

18.地板安装:门和地板谁先谁后看情况,不固定。大约1天时间。

19.卫浴安装:大约半天时间。

20.墙面修补:可以退掉多余的瓷砖了,同时修补一下木门和其他主材。约开荒保洁,大扫除。大约1天时间。

21.放味进家具:一般放味一个月以上,期间可以添置软装。大约35~60天时间。

22.入住:HAPPYing!!!
